夏花灿烂,万物生长城市四处洋溢着蓬勃的生机,深广·仁恒公园四季步履不停为每一位业主匠筑精装人居,仁恒将对生活的热爱注入一砖一瓦,让家的模样愈发清晰,品质筑家是我们不变的承诺,实时与您分享新家的点点滴滴。 6月工程进度总览: 销售编号1#楼十一层墙柱钢筋绑扎完成 销售编号2#楼十五层梁板钢筋绑扎完成5
夏花灿烂,万物生长城市四处洋溢着蓬勃的生机,深广·仁恒公园四季步履不停为每一位业主匠筑精装人居,仁恒将对生活的热爱注入一砖一瓦,让家的模样愈发清晰,品质筑家是我们不变的承诺,实时与您分享新家的点点滴滴。
6月工程进度总览:

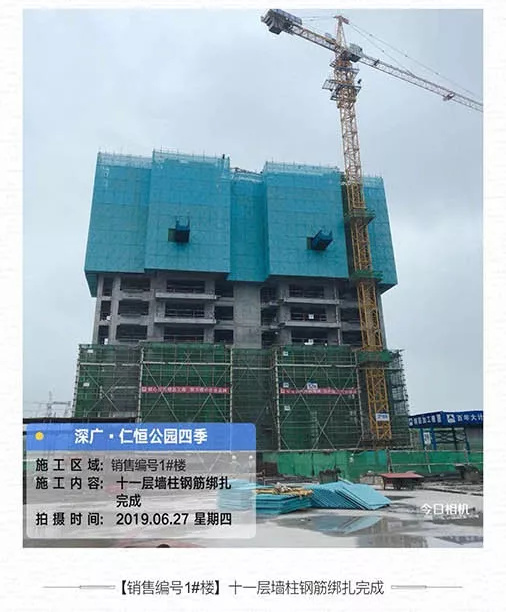

销售编号1#楼十一层墙柱钢筋绑扎完成

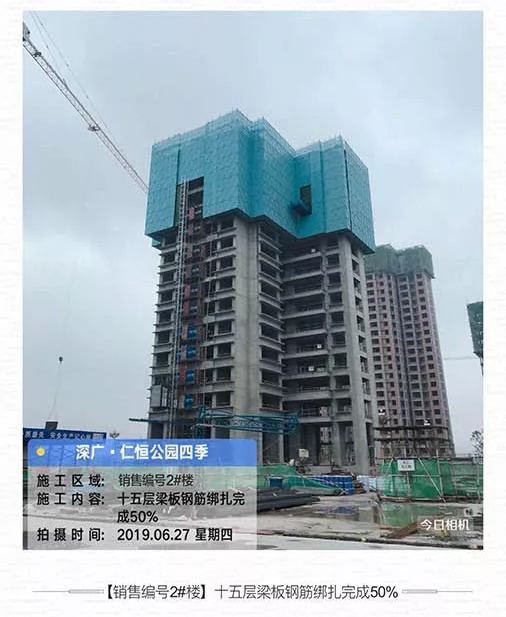

销售编号2#楼十五层梁板钢筋绑扎完成50%

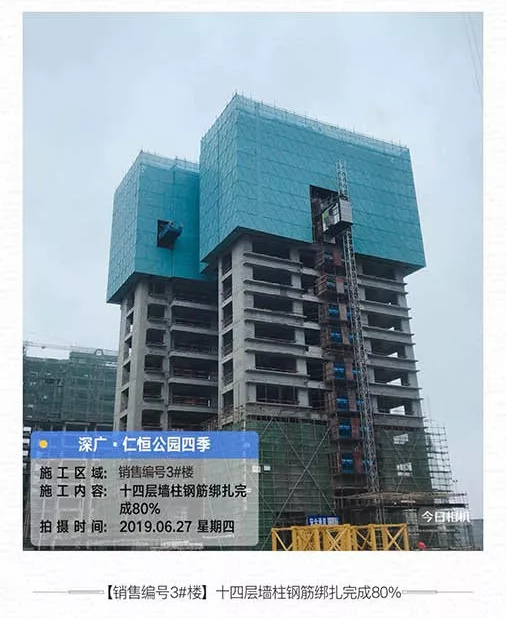

销售编号3#楼十四层墙柱钢筋绑扎完成80%

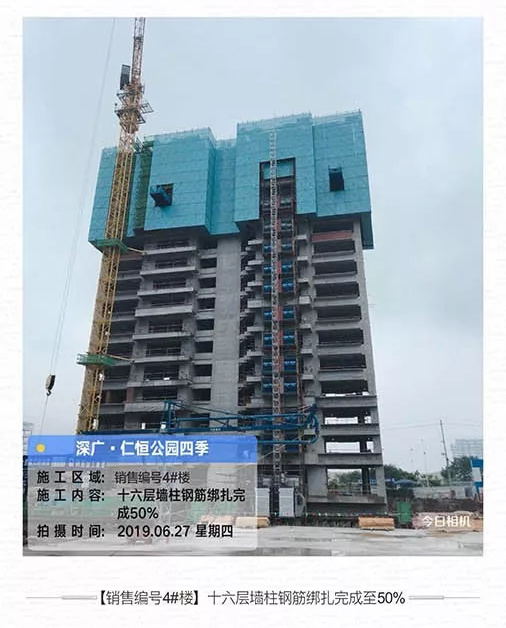

销售编号4#楼十六层墙柱钢筋绑扎完成至50%

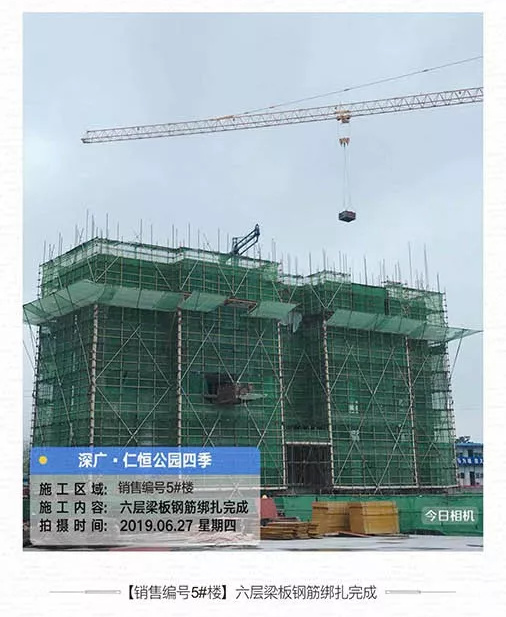

销售编号5#楼六层梁板钢筋绑扎完成

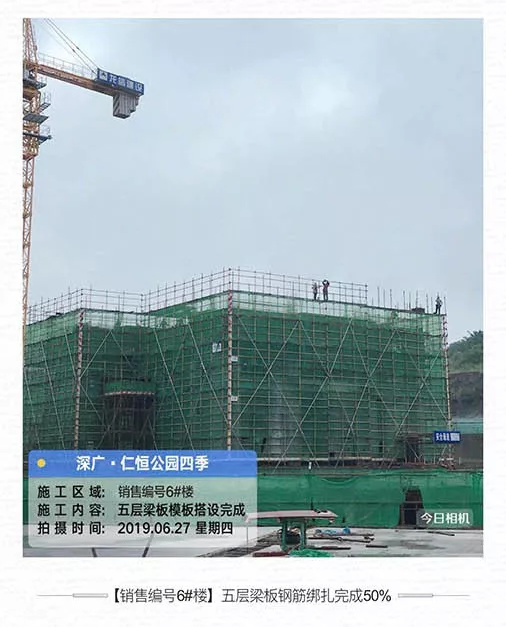

销售编号6#楼五层梁板钢筋绑扎完成50%

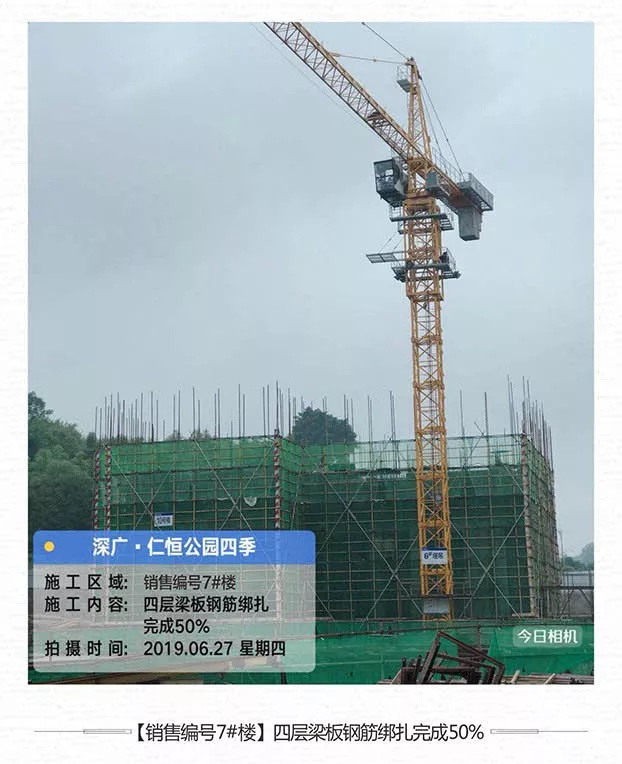

销售编号7#楼四层梁板钢筋绑扎完成50%

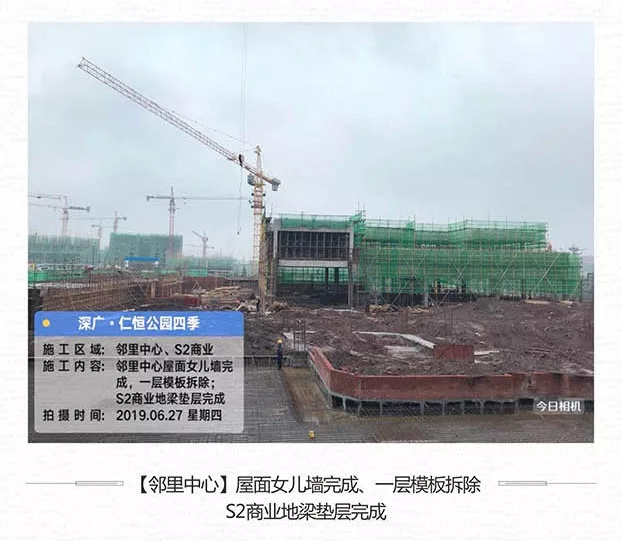

邻里中心屋面女儿墙完成、一层模板拆除
S2商业地梁垫层完成

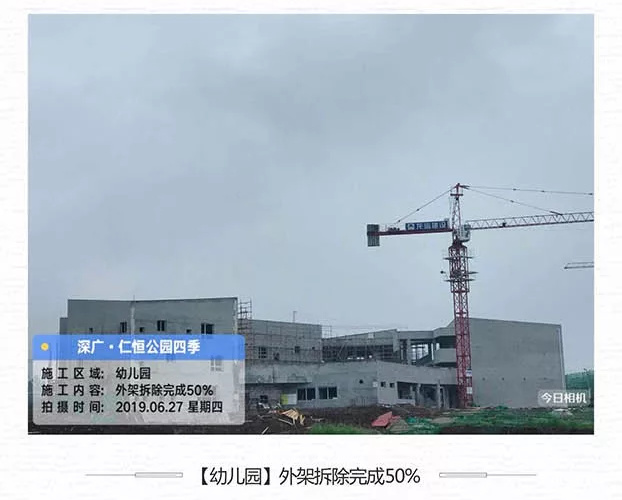

幼儿园外架拆除完成50%
S3商业基础承台、地梁钢筋绑扎

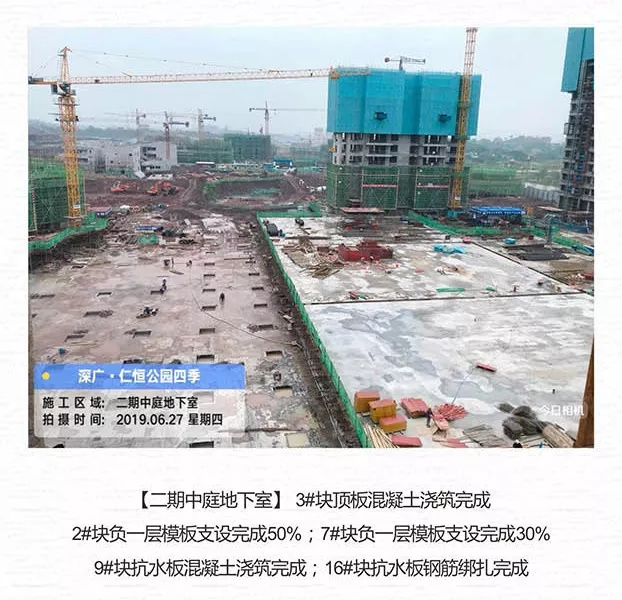

二期中庭地下室3#块顶板混凝土浇筑完成
2#块负一层模板支设完成50%
7#块负一层模板支设完成30%
9#块抗水板混凝土浇筑完成
16#块抗水板钢筋绑扎完成
