广安时代天骄2019年3月10施工进度播报

搜广安 2019-03-11 10:12:45
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

诗经有云:“春日迟迟,卉木萋萋。仓庚喈喈,采蘩祁祁。”今天的日程难得排得不算满,所以有闲暇在小区内走了走,看了看。 文艺青年总是有看着美好事物就想写点什么的臭毛病。“芳草萋萋,落英缤纷”?郁闷!一千六百年前就被人用了!有时候不得不吐槽一下那些前贤大文豪们,优美的辞藻都被他们给用了,难怪说些

   诗经有云:“春日迟迟,卉木萋萋。仓庚喈喈,采蘩祁祁。”今天的日程难得排得不算满,所以有闲暇在小区内走了走,看了看。

  文艺青年总是有看着美好事物就想写点什么的臭毛病。“芳草萋萋,落英缤纷”?郁闷!一千六百年前就被人用了!有时候不得不吐槽一下那些前贤大文豪们,优美的辞藻都被他们给用了,难怪说些“前无古人后无来者”的酸话来嘚瑟。

  好了,废话完毕。咱们来说一下最近的工程进度状况。

  目前1-4栋接房已完成大半,部分邻居们都在如火如荼的装修着自己的新居。我为邻居们感到由衷的高兴。且经过建议,开发商方面已将1-4栋电梯改为串联电路,确保尽可能的减少能源浪费。

现在对5-9栋施工情况做一个简短的说明:

目前外立面施工已基本完成,在对施工电梯拆除后的部分进行外墙修补;

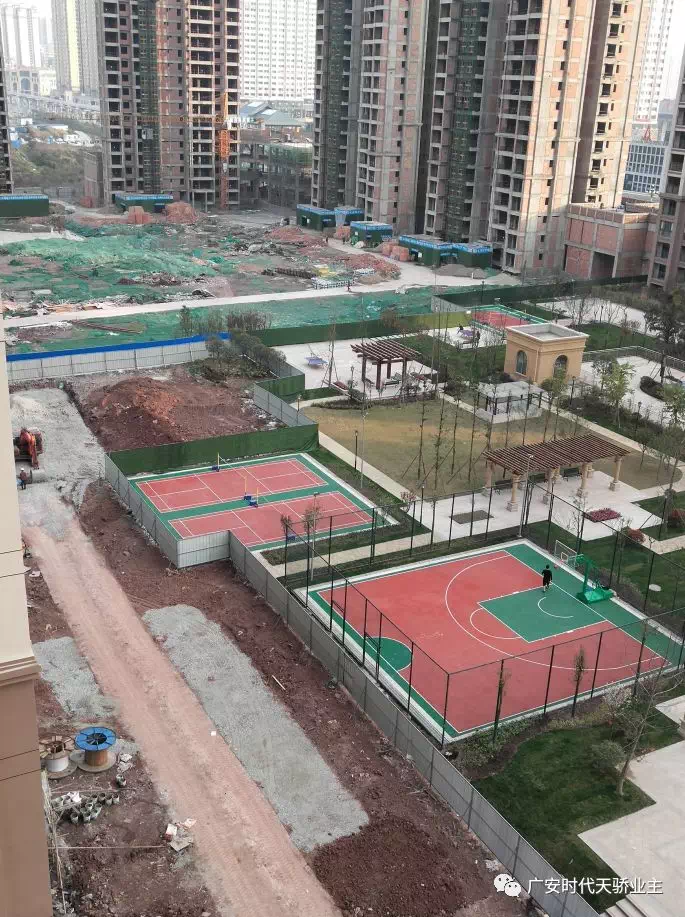

5-7栋商铺外立面石材干挂已经完成。

8-9栋商铺外立面干挂打底完成,石材干挂施工中。

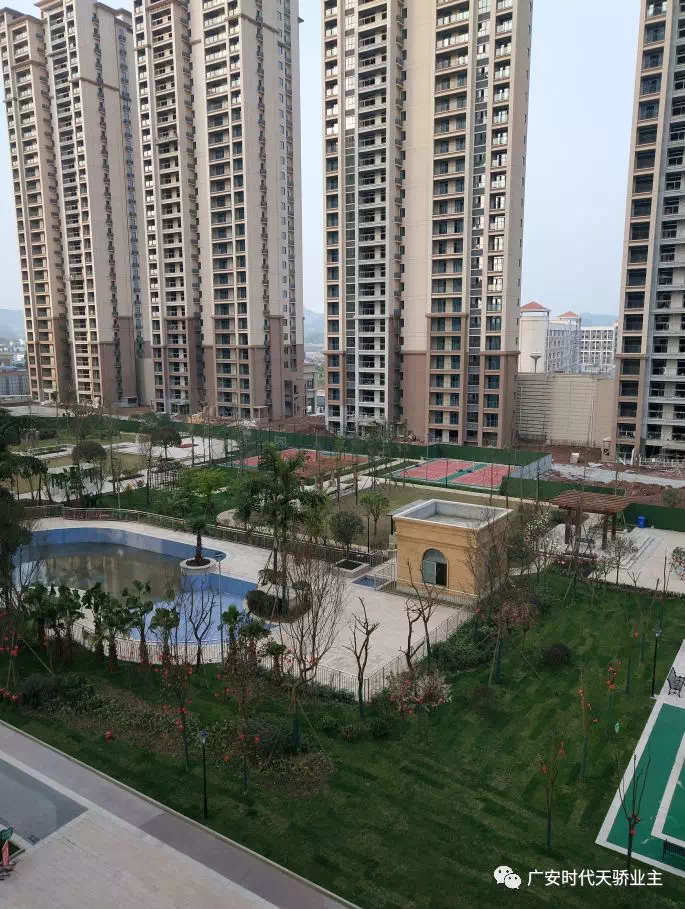

PS:请原谅这两张照片角度不正常,是开车的时候抓拍的,危险驾驶了,请大家切勿学习这种低素质行为!

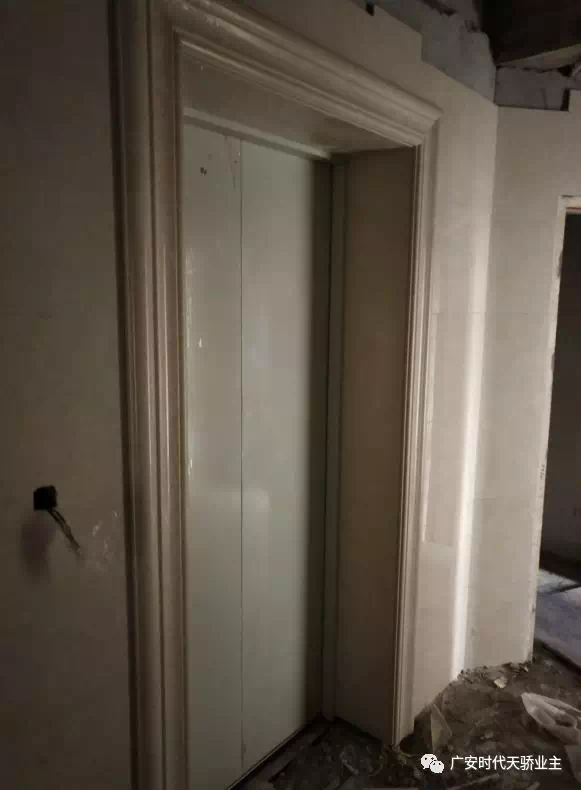

5-9栋电梯前室墙砖地砖铺贴已经完成,电梯门套安装完成,具了解,电梯将在近期内安装完成并可投入使用,实景图如下:

电梯采用串联电路,电梯箱门宽度为90cm,与1-4栋相同。

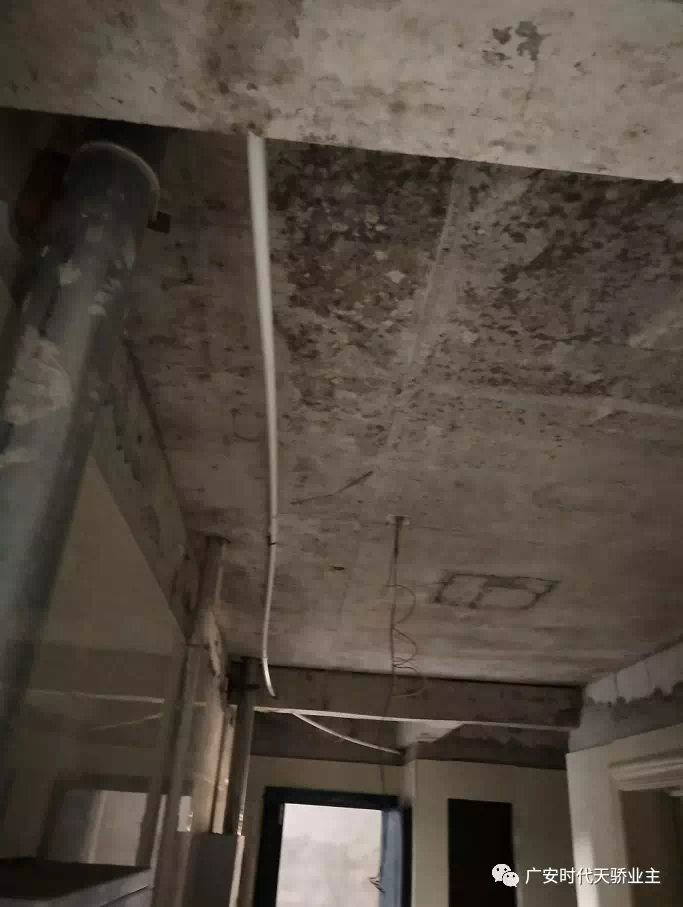

室内供水管线已经铺设完成,水路完成入户;强电与弱电、天然气暂时未能入户。实景图如下:

本图为水路走管实景,图中白色管状物为入户水管:

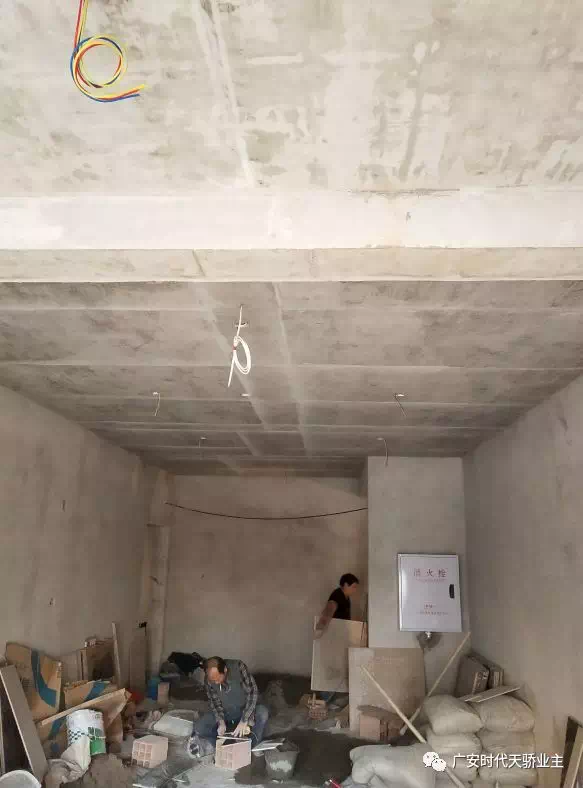

5-9栋入户大厅墙面地面同时施工,瓷砖铺贴中。

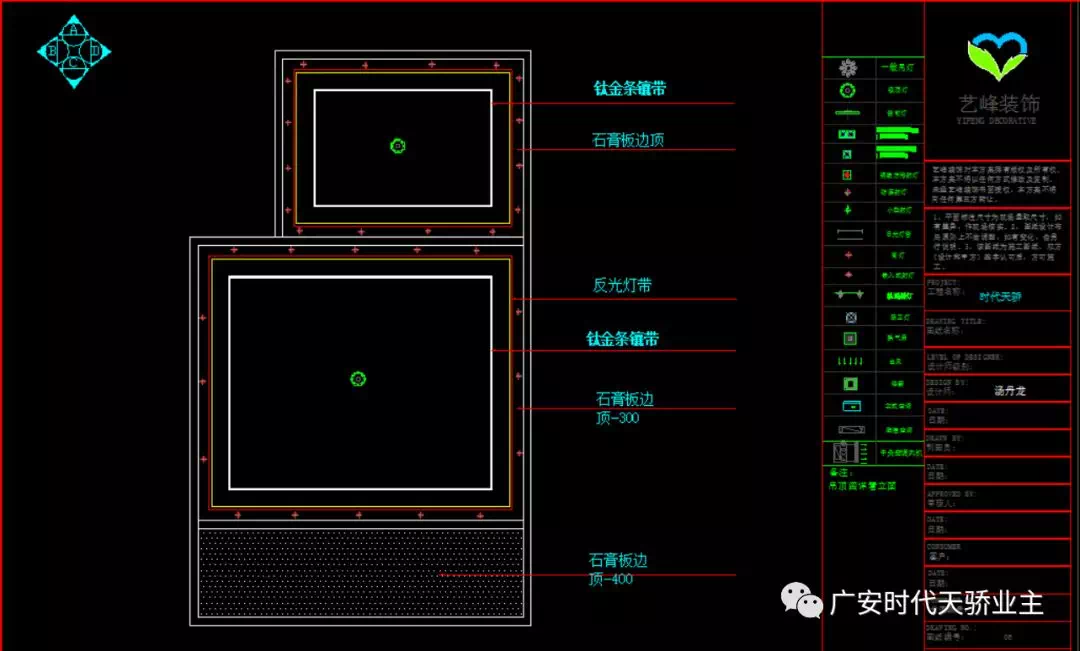

电梯前室吊顶沿用1-4栋吊顶方案,采用浅色三防板吊顶,入户大厅由我与工程部协商,更改了吊顶方案。吊顶方案我因为没测量现场尺寸,所以随意画了一个顶面布置图。邻居们会看施工图的可以看看。

楼梯间批墙完成,不锈钢扶手制作中(忘记拍图了,跟1-4栋一样的)

5-9栋绿化施工填土,地面硬化预备施工中,铺设下水管道施工中。实景图如下:

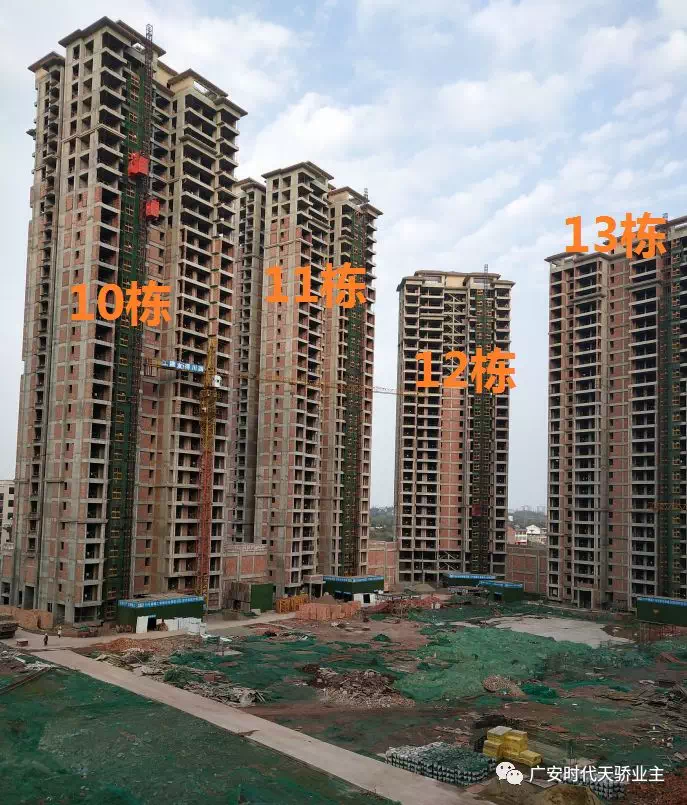

10-13栋室内砌墙施工中,其中10栋砌墙至:22层;11栋室内砌墙至:27层;12栋室内砌墙至:19层;13栋室内砌墙已经完成。实景图如下:

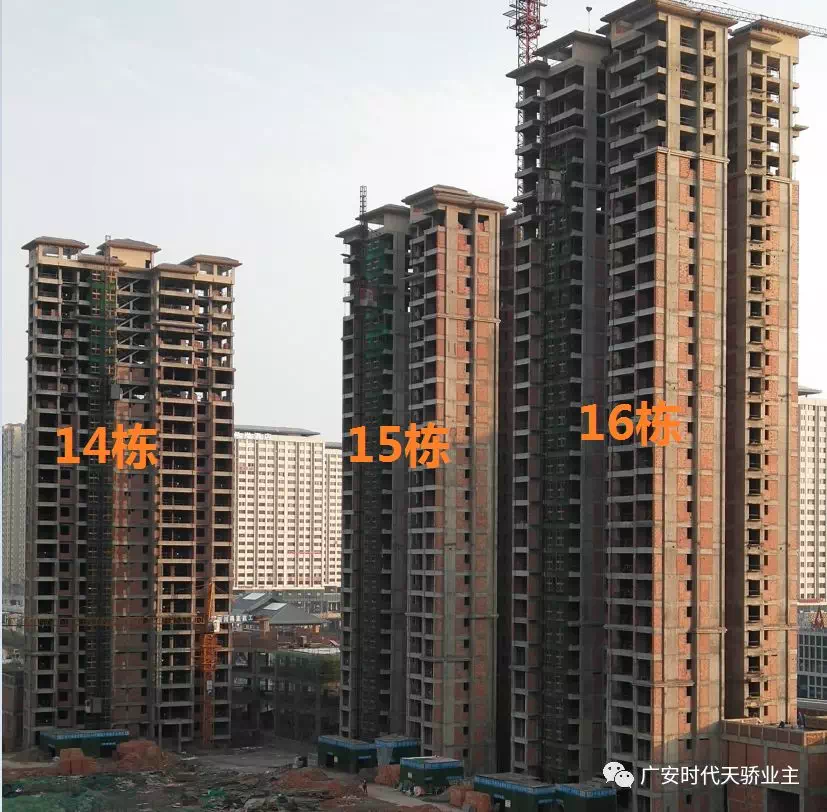

14栋室内砌墙至:21层;15栋室内砌墙到顶层;16栋室内砌墙至:25层,实景图如下:

以上是本次施工进度播报的全部内容。
